今天是:

建设进展

二零二四年一月工人生活区板房安装已完成;现场办公区的餐厅垫层、板房、围墙基础安装已完成;北侧道路和南侧道路浇铸已完成;河道临时道路施工的80%已完成;管桩进场验收完成31533米(占总桩长的40%),现场桩基开始施工。施工深化设计部分,桩基图审、基坑支护设计初稿、五大专业图纸已完成。为加快工程进度,项目施工单位春节期间照常施工,重点推进教职员工公寓、学生公寓楼A、学生公寓楼B、学生公寓楼C 以及综合信息服务楼、产教研发楼桩基施工的桩基施工。

二零二四年二月截至2月18日晚已施工总桩数490根,总桩长14666m。已完成施工道路约1900米,临时围挡约1300米,办公生活区临时建筑18栋。办公区2月底安装完成并启用。

二零二四年三月先后完成正式办公生活区施工、实验废弃物库房补勘、河道临时改道等项目;在现场桩基施工已完成的区域开展土方开挖与降水施工,累计完成桩基5792根,总长度81794米,占桩基工程总长度的97.37%,其中单周完成12641米,日均完成1805米。

二零二四年塔吊基础完成16个(共计18个),塔吊安装已完成5台,桩基施工已经全部完成。员工公寓楼与学生公寓A、C栋、综合楼桩基检测和土方开挖完成,正在陆续进行垫层、防水、底板钢筋绑扎施工,4月3日,2栋公寓开始地板混凝土浇筑。

二零二四年五月教学楼从基础到一层钢筋绑扎完成,满堂架搭设完成;临床试验楼(未来学院)、医工结合楼、体育馆、动物中心楼基础施工完成;基础实验楼地下室区域顶板完成,地上区域钢柱内浇筑完成,钢柱周围地梁完成;科研楼6-1区一层墙柱二层梁板浇筑完成,6-2区一层墙柱二层梁板浇筑完成,6-3区地下室结构浇筑完成、一层墙柱二层梁板浇筑完成,6-4区地下室结构浇筑完成,一层满堂架搭设完成。同时完成东南、北土方回填;综合楼地下室结构浇筑完成,二层桁架板铺设完成,三至四层钢柱安装完成(32根),斜柱安装吊运完成50%(16根),综合楼7-5区顶板浇筑完成,综合楼西北角裙房地梁浇筑完成;餐厅(北侧)一层垫层完成,(南侧)基础浇筑完成,土方回填完成70%;学生公寓楼A栋4、5、6层浇筑完成,7层墙柱钢筋完成。B栋1、2层结构浇筑完成,4层平台板铺设完成。C栋 4、5、6层结构浇筑完成。教职工公寓4、5、6层浇筑完成、7层墙柱钢筋完成,土方回填完成;国际交流中心15-1区基础钢筋完成、15-2区负一层满堂架搭设完成、15-3区负一层结构浇筑完成。

二零二四年六月项目整体进度已完成约30%。公寓楼区域部分。11#学员公寓楼A、13#学员公寓楼C已结构封顶,标志着这两栋公寓楼的主体结构施工圆满完成。14#员工公寓楼D施工至11/12层,即将封顶。12#学员公寓楼B施工至7/8层,施工进度稳步推进。教学实验区部分。2#主实训楼北侧四层梁板平台板铺设完成50%;南侧二层结构浇筑完成。5#医工结合楼一层结构浇筑完成。6#产教研发楼进行4—5层施工。16#医学研究用房一层墙柱二层梁板浇筑完成。3#临床试验实训楼、4#基础实验实训楼已全面冲出±0.00。三是重点区域部分。7#综合楼目前正在进行地上钢结构施工,主楼钢柱吊装等工作,焊接施工已至6—7层钢柱,5层钢梁,3层楼承板铺设完成,4层楼承板铺设完成约30%。8#体育健身馆、9#创新创业中心、10#后勤用房、15#国际交流中心已完成±0.00,稳步推进。

二零二四年七月公寓楼区域部分,11#学员公寓楼A、12#学员公寓楼B、13#学员公寓楼C、14#员工公寓楼D已结构封顶,标志着这四栋公寓楼的主体结构施工圆满完成。教学实验区部分,2#主实训楼四层结构浇筑完成,一层刚性层浇筑完成,5#医工结合楼五层梁板模板铺设完成,6#产教研发楼屋面层部分浇筑完成,16#医学研究用房三层柱、四层梁板浇筑完成,3#临床试验实训楼一层结构浇筑完成,4#基础实验实训楼部分一层柱、二层梁板浇筑完成。重点区域部分,7#综合楼进行五层桁架板、七层钢梁安装,8#体育健身馆进行外架搭设,9#创新创业中心二层平台板铺设完成,10#后勤用房夹层平台板铺设完成,顶板梁钢筋绑扎完成50%,15#国际交流中心楼四层梁板钢筋绑扎完成50%,裙房一层浇筑完成。

二零二四年八月。截止八月十八日。公寓楼区域部分,11#学员公寓楼 A 二次结构施工至六、七层;12#学员公寓楼B 二次结构施工至四、五层;13#学员公寓楼 C 二次结构施工至七、八、九层;14#员工公寓楼 D 二次结构施工至五层。教学实验区部分,2#主实训楼二次结构施工至一、二层;5#医工结合楼二次结构施工至一、二层;6#产教研发楼进行地下室、地下车库坡道顶板施工;16#医学研究用房二次结构施工至一层;3#临床实验实训楼三层结构浇筑完成;4#基础实验实训楼四层进行平台板铺设,五层进行满堂架搭设。行政后勤区域部分,7#综合楼进行六层楼板钢筋绑扎,七层楼承板铺设,八、九层钢结构焊接、探伤,十层钢梁吊装;8#体育健身馆西侧梁板平台板铺设完成,进行梁钢筋绑扎;9#创新创业中心进行二层平板铺设,顶板钢筋绑扎;10#后勤用房(食堂)北食堂西侧屋面浇筑完成;15#国际交流中心主楼六层结构浇筑完成,七层平台板铺设完成,裙楼二层满堂架搭设完成,进行三层平台板铺设、梁钢筋绑扎。

二零二四年九月。公寓楼区域部分。11#学员公寓楼A二次结构砌筑至九层;12#学员公寓楼B二次结构砌筑完成;13#学员公寓楼C二次结构构造柱浇筑至六、七层;14#员工公寓楼D二次结构外墙至九层。教学实验区部分。2#主实训楼二次结构施工至三层;5#医工结合楼二次结构施工至四层;6#产教研发楼二次结构施工二、三层;16#医学研究用房二次结构施工至二、三层;3#临床试验实训楼屋面层浇筑完成;4#基础实验实训楼屋面层进行钢筋绑扎。行政后勤区域部分。7#综合楼七层楼承板浇筑完成,裙房进行梁板钢筋绑扎,四角清水混凝土开始浇筑;8#体育健身馆张弦梁安装焊接完成,东侧一层、西侧三层结构施工完成;9#创新创业中心二层满堂架搭设完成,进行顶板铺设;10#后勤用房(食堂)南食堂屋面进行钢筋绑扎;15#国际交流中心主楼十层墙柱、十一层梁板浇筑完成,裙楼三层墙柱、顶层梁板浇筑完成。

  二零二四年十月①公寓楼区域部分:四栋公寓楼主体结构、二次结构完成100%,目前正在进行装饰分部施工,其中外墙粉刷完成100%,内墙粉刷完成87%。11#学员公寓楼A四至七层外墙保温完成,五、六层进行室内粉刷;12#学员公寓楼B二至四层进行地坪浇筑,卫生间防水完成;13#学员公寓楼C二至五层进行地坪浇筑,七至九层外墙保温完成;14#员工公寓楼D三层地坪浇筑完成,九至十一层进行室内粉刷。②教学实验区部分:2#主实训楼五层室内粉刷完成,外墙防水完成,二、三层进行地坪浇筑;3#临床试验实训楼外墙进行粉刷、防水、保温施工,一至二层进行室内粉刷;4#基础实验实训楼五层进行二次结构施工,屋面粉刷完成,进行防水施工;5#医工结合楼屋面防水完成,二至四层二次结构施工完成; 6#产教研发楼二至四层外墙防水完成,进行保温施工,一层进行二次结构施工; 16#医学研究用房外墙进行保温施工。③行政后勤区域部分:7#综合楼四角清水混凝土施工至八层,八层四角连接处楼板浇筑完成,二次结构施工至六层;8#体育健身馆屋面钢结构进行次梁施工,北侧楼梯、东侧看台施工完成;9#创新创业中心屋面防水完成,屋面拆模完成;10#后勤用房(食堂)北侧屋面防水完成,进行保温施工;15#国际交流中心主楼二至六层进行二次结构施工,裙楼外架拆除完成,一层进行二次结构施工;17#废弃物暂存房一层集水井施工完成;18#能源中心一层二次结构施工完成。

二零二四年十一月。①公寓楼区域部分:11#学员公寓楼A三、四层地坪浇筑完成,屋面机房地坪浇筑完成,五至九层管线敷设完成;12#学员公寓楼B三层地坪浇筑完成,五至九层进行卫生间防水施工,二层进入内装施工;13#学员公寓楼C七至九层地坪浇筑完成,三、四层进入内装施工;14#员工公寓楼D九至十二层管线敷设完成,四至七层进入内装施工。②教学实验区部分:2#主实训楼进行外架拆除、地坪浇筑、阶梯教室浇筑;3#临床试验实训楼二至四层进行室内粉刷,屋面进行刚性层浇筑;4#基础实验实训楼外墙粉刷完成,外墙、屋面进行保温施工,地下室二次结构施工完成;5#医工结合楼屋面进行刚性层浇筑;6#产教研发楼进行内墙粉刷,外架进行拆除,屋面刚性层浇筑完成;16#医学研究用房屋面刚性层浇筑完成,外架拆除完成。③行政后勤区域部分:7#综合楼四角清水混凝土施工至十层,二次结构施工至八、九层;8#体育健身馆屋面钢结构进行次梁施工,屋面拉索进行安装,一、二、三层进行二次结构施工;9#创新创业中心二、三层进行二次结构施工;10#后勤用房(食堂)北侧地面刚性层浇筑完成,南侧屋面进行防水施工;15#国际交流中心主楼六、七、九层进行二次结构施工,裙楼二层二次结构施工完成;17#废弃物暂存房屋面刚性层浇筑完成,外架拆除完成;18#能源中心等待供电公司进行变更。

二零二四年十二月施工现场正在全面进行幕墙安装工作。综合楼清水混凝土角柱施工至屋面层,体育馆正在进行屋面铝板施工。①公寓楼区域部分:11#学员公寓楼A四层走道地砖铺设完成,七至九层进行房间地砖铺设,西侧外墙涂料完成;12#学员公寓楼B三、四、七层走道地砖铺设完成,二、五、八层进行走道地砖铺设,西侧外墙涂料完成;13#学员公寓楼C二至九层房间地砖铺设完成,阳台栏杆安装完成;14#员工公寓楼D三至十二层房间地砖铺设完成,东侧连廊支模完成;②教学实验区部分:2#主实训楼电梯电缆敷设完成,四至五层进行室内批灰,阶梯教室样板间墙面吸音板施工完成;3#临床实验实训楼二至四层排烟风管安装完成,配电间桥架接驳;4#基础实验实训楼一层新风管安装完成,一至三层排风管安装完成;5#医工结合楼一层排风管安装完成,一、二层强电施工收尾完成;6#产教研发楼二层电箱与桥架接驳完成,2台电梯电缆敷设接驳完成;16#医学研究用房二、四层排风管安装完成,配电间桥架接驳完成;③行政后勤区域部分:7#综合楼六层地坪浇筑完成,七、八层新风管、桥架安装完成,北侧、南侧桁架拼装完成;8#体育健身馆屋面铝板安装完成,一、二层卫生间排风管道安装完成;9#创新创业中心室内楼梯粉刷完成,一层新风管道安装完成,三层桥架安装完成;10#后勤用房(食堂)北食堂给排水主管安装完成,南食堂后厨墙面水管开槽完成,北食堂进行覆土回填;15#国际交流中心主楼开槽配管完成,裙楼一层刚性层浇筑完成;17#废弃物暂存房外围进行给排水、强弱电管线施工;18#能源中心进行北侧事故油池施工。

  二零二五年一月现场施工总进度72%,综合楼屋面钢绗架吊装完成,2号楼至5号楼段生命连廊正在施工。①公寓楼区域部分:11#学员公寓楼A走廊顶面铝方通安装完成,宿舍入户门安装完成;12#学员公寓楼B走廊顶面铝方通安装完成,宿舍入户门安装完成;13#学员公寓楼C走廊进行顶面铝方通安装,宿舍入户门安装完成;14#员工公寓楼D进行卫生间吊顶安装,走廊进行顶面铝方通安装;②教学实验区部分:2#主实训楼进行楼梯地砖铺贴,室内顶墙面吸音板安装完成;3#临床实验实训楼五层进行地砖铺设、顶面高晶硅钙板安装;4#基础实验实训楼卫生间进行蹲便器安装,新风机安装完成;5#医工结合楼二至四层水平给水管安装完成;6#产教研发楼层进行顶面高晶硅钙板安装,五层房间地砖铺设完成;16#医学研究用房卫生间防水施工完成;③行政后勤区域部分:7#综合楼九层地坪浇筑完成,屋面钢桁架吊装完成;8#体育健身馆一层排水管安装完成;9#创新创业中心一层排烟风管道安装完成,报告厅舞台区域进行钢结构安装;10#后勤用房南食堂风管安装完成,给排水主管安装完成;15#国际交流中心三、四层连廊进行防水施工,地下室进行风管安装;17#废弃物暂存房周边道路进行硬化;18#能源中心主控室基础完成。

  二零二五年二月校区工程建设总进度约80%。其中地上土建完成100%,地下土建完成100%,装饰工程完成70%,安装工程完成80%,幕墙工程完成90%,室外总体完成60%,景观绿化完成10%,土石方工程完成95%。2月20日起,家具已分批次、楼层进场安装;学生公寓楼内装施工进入收尾阶段,本周开始保洁和环境检测。①公寓楼区域部分:11#学员公寓楼A一层房间地砖铺设完成,进行镜柜安装;12#学员公寓楼B一层卫生间吊顶安装完成,饮水机处墙砖铺贴完成;13#学员公寓楼C一层走廊进行顶面铝方通安装,走廊踢脚线完成;14#员工公寓楼D走道墙面粉刷完成,一层房间柜子安装完成;②教学实验区部分:2#主实训楼进行楼梯地砖铺贴,进行部分教室地坪修补;3#临床实验实训楼四层房间地砖铺贴完成,三层进行走道地砖铺贴;4#基础实验实训楼五层进行过道地砖铺贴,三、四层进行房间地砖铺贴;5#医工结合楼四层房间地砖铺贴完成,三层进行地砖铺设;6#产教研发楼四层房间地砖铺贴完成,四、五层房间进行顶面高晶板安装;16#医学研究用房一层排烟风管安装完成,进行地坪修补;③行政后勤区域部分:7#综合楼二、三层卫生间蹲坑安装完成,六至七层卫生间进行防水施工,进行空调机组安装;8#体育健身馆篮球场上方消防管道安装完成,进行顶面铝板安装,卫生间防水施工完成;9#创新创业中心南侧连廊拆模完成,进行室外楼梯粉刷,室内搭设脚手架;10#后勤用房北食堂进行百叶窗安装完成,电气穿线完成;15#国际交流中心地下室配电房地坪浇筑完成,样板间进行风管安装;18#能源中心高压柜、电容器、断路器等设备进场安装。

  二零二五年三月截至3月23日,校区一期建设工程总进度约85%。①公寓楼区域部分:11#学生公寓A、12#学员公寓楼B、13#学员公寓楼C、14#员工公寓已分别于3月16日、3月20日进场安装家具;②教学实验区部分2#主实训楼主实训楼一层走廊进行地砖铺贴;3#临床实验实训楼、4#基础实验实训楼、5#工结合楼二至五层进行卫生间墙砖铺贴;6#产教研发楼二至五层门槛石完成,卫生间进行墙砖铺贴;16#医学研究用房非实验区进行二层房间地砖铺贴;③行政后勤区域部分:7#综合楼一层进行仿清水混凝土铝板安装;8#体育健身馆比赛馆区域进行顶面铝板安装,看台西侧进行长城板安装;9#创新创业中心报告厅进行电缆穿线,顶面进行GRG板安装;10#后勤用房后场进行给水管的埋管与接驳,北食堂用餐区进行地砖铺贴;15#国际交流中心负一至三层进行消防主管安装,四至十一层进行消防主管支管安装,风机盘管安装;18#能源中心进行电缆敷设。19#北门卫结构浇筑完成。

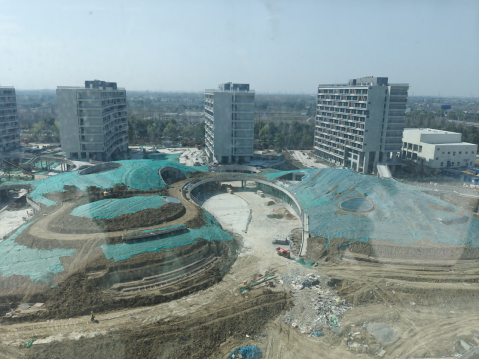

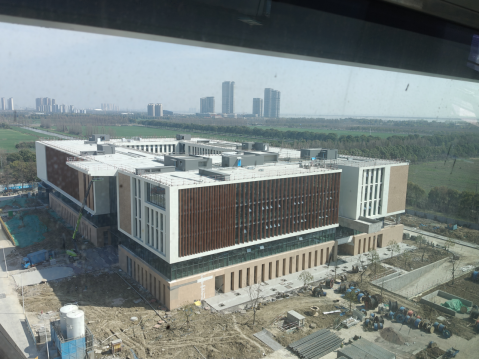

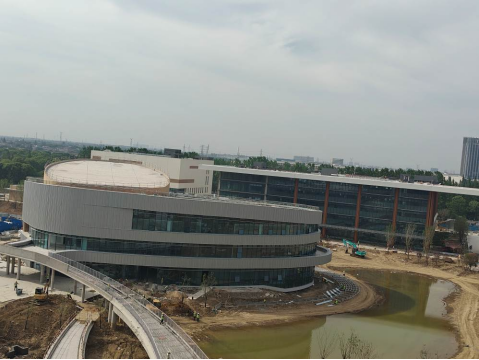

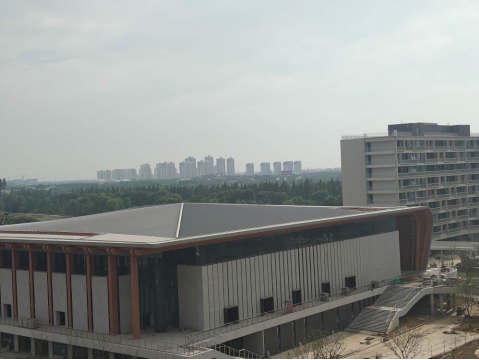

综合楼现场图

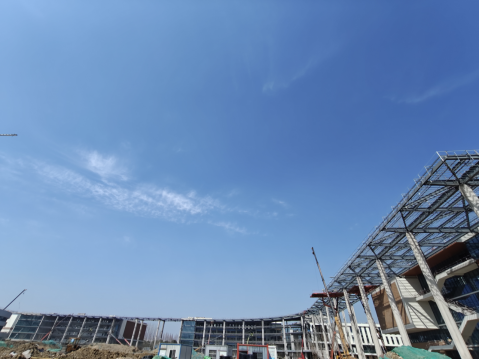

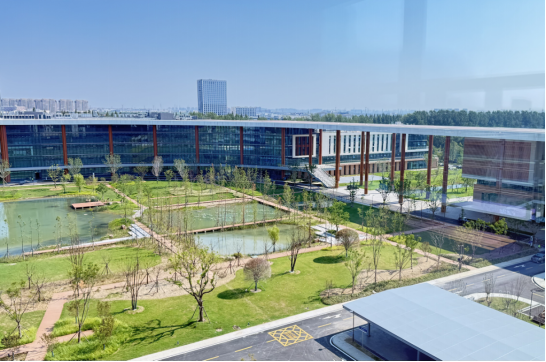

主实训楼现场图

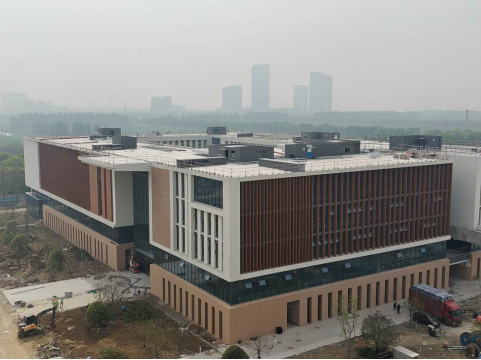

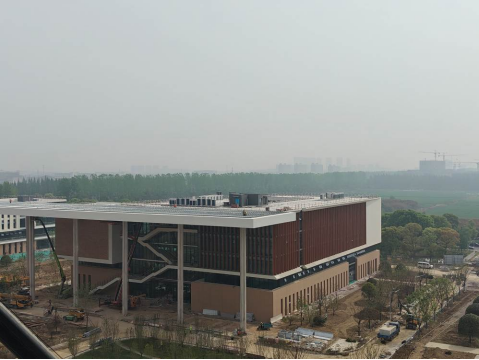

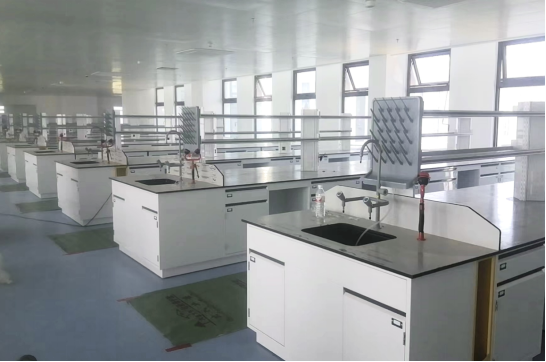

产教研发楼现场图

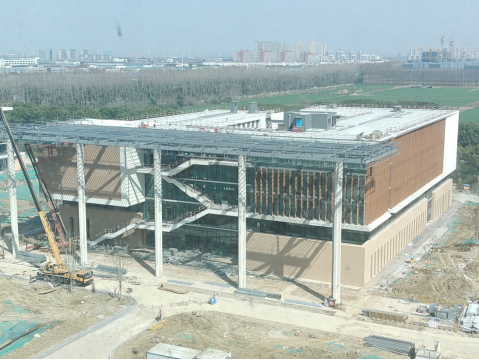

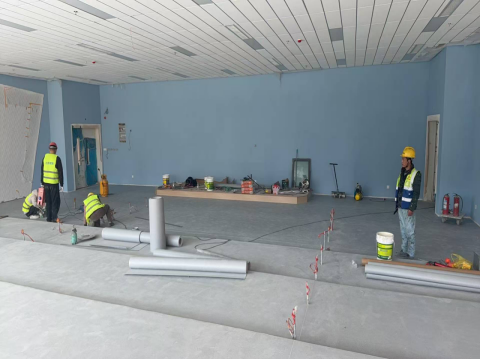

后勤用房(食堂)现场图

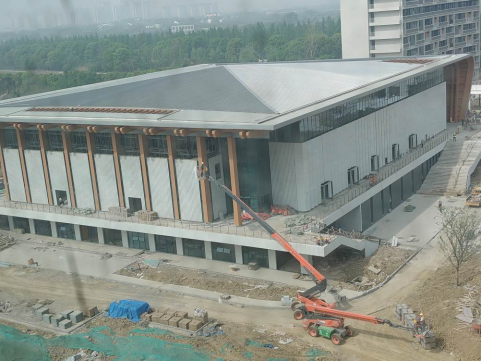

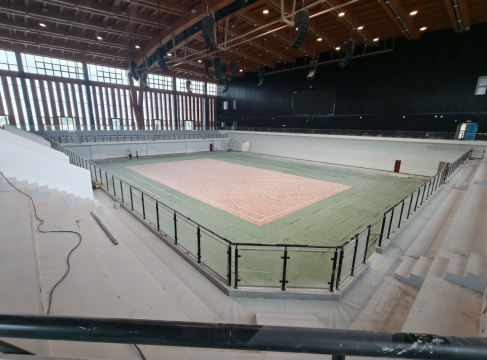

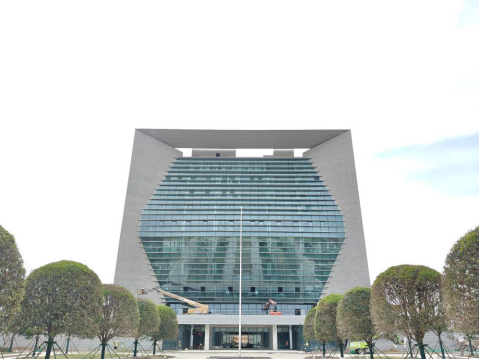

体育健身馆现场图

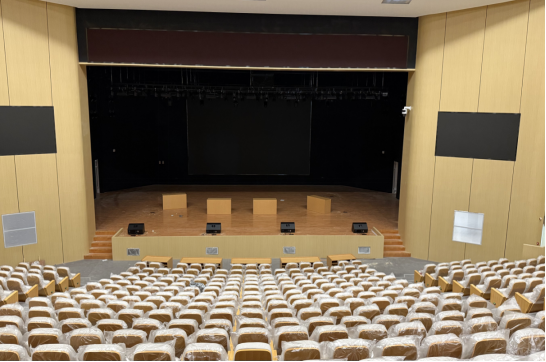

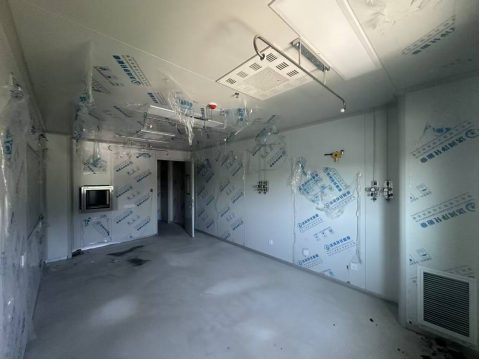

创新创业中心现场图

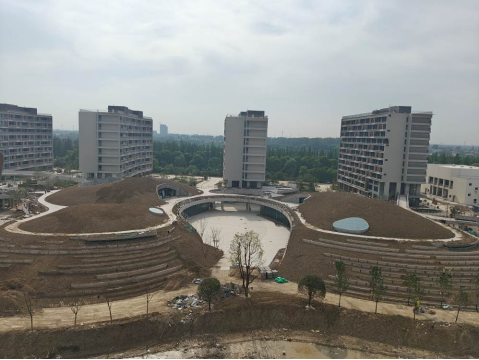

生命连廊现场图

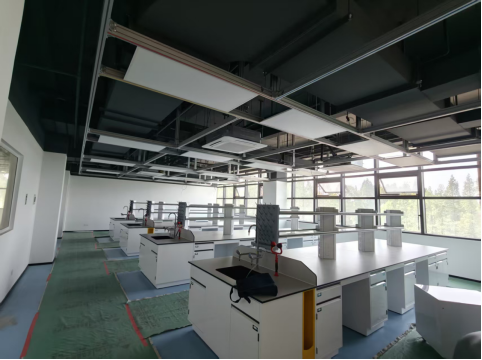

阶梯教室现场图

  二零二五年四月校区工程建设总进度约90%。主实训楼内装工作于4月13日基本完成。①公寓楼区域部分:11#学员公寓楼A、12#学员公寓楼B、13#学员公寓楼C、14#员工公寓楼D进行弱电间线缆整理,室内家具安装有序进行;②教学实验区部分:2#主实训楼走廊顶面穿孔铝板安装完成,教室地面pvc铺贴完成;3#临床实验实训楼二至五层卫生间吊顶龙骨施工完成,四、五层实验室区域地面找平完成60%,五层实验室区域铺隔音板、铺钢筋网片完成60%;4#基础实验实训楼楼梯间地砖铺贴完成,二至五层卫生间吊顶龙骨施工完成,一至五层实验室区域地面开孔、套管完成,五层给排水总管安装完成,四、五层实验室区域地面混凝土浇捣完成;5#医工结合楼楼梯间地砖铺贴完成,二至四层卫生间吊顶龙骨施工完成,四层实验室区域隔声板、钢筋网片铺设及地坪浇筑完成,三层实验室区域完成隔声板、钢筋网片铺设;6#产教研发楼一层卫生间地砖铺贴完成,二层连廊区域走道地砖铺贴完成,楼梯间地砖铺贴完成,一至五层实验室区域排水管道安装完成90%,二至五层实验室区域墙面开关插座线管开槽封堵全部完成;16#医学研究用房非实验区二至四层卫生间进行吊顶施工,一层实验室区域排水管安装完成,三、四层实验室区域给排水完成50%,四层彩钢板隔墙安装完成70%;③行政后勤区域部分:7#综合楼一至五层仿清水混凝土铝板安装完成90%,二至四层进行顶面铝方通安装,五、六层顶面铝方通安装完成,七至十层进行走道地砖铺贴,八、九层室内地砖铺贴完成;8#体育健身馆比赛馆区域东侧铝板安装完成,一层卫生间地砖铺贴完成,墙砖铺贴进入收尾,门厅区域进行墙面铝板安装;9#创新创业中心报告厅墙面吸音板安装完成,办公区进行吊顶龙骨安装完成;10#后勤用房后厨区进行墙、地砖铺贴;15#国际交流中心主楼五至十一层走道应急照明完成,裙楼二、三层进行喷淋管安装、打压,裙房到地下室出室外雨水管接驳完成;18#能源中心于4月11日完成10kv外线送电。

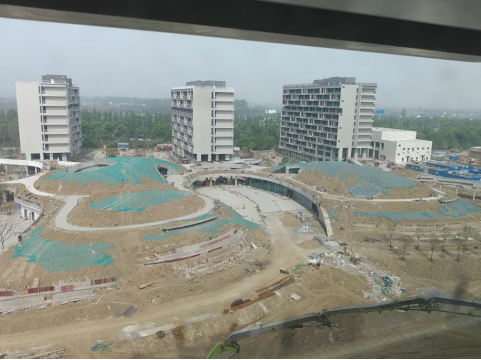

综合楼现场图

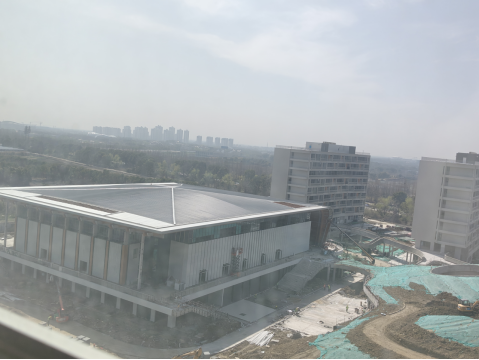

主实训楼现场图

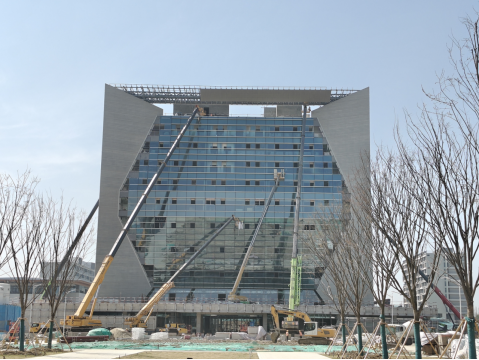

产教研发楼现场图

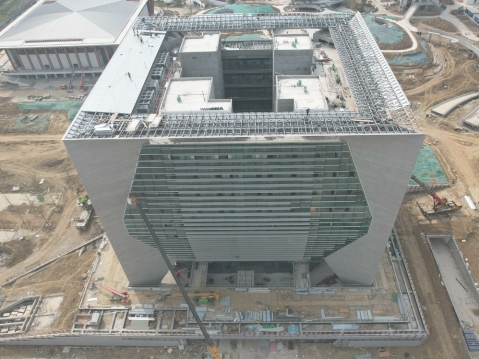

后勤用房(食堂)现场图

体育健身馆现场图

创新创业中心现场图

学生公寓家具安装现场图

   二零二五年五月①公寓楼区域部分:四栋宿舍楼分体空调开始安装;②教学实验区部分2#主实训楼课桌椅开始安装;3#临床实验实训楼完成一层走道地砖铺贴,完成楼梯间踢脚线安装,完成四、五层卫生间隔断,实验室区域一层开水管沟,二到五层风管墙面破除,五层照明管线完成50%,给排水完成60%;4#基础实验实训楼完成楼梯间踢脚线安装,实验室区域二、三层总风管安装完成,二、三层给排水管安装完成,四、五层实验室内照明、动力穿线完成90%;5#医工结合楼完成二层教学机房静电地板安装,中庭楼梯进行铝板包封,实验室区域二、三层照明线管完成100%,二至四层风管墙面破除,一层管沟破除均完成;6#产教研发楼完成一层房间、走道地砖铺贴,进行一层电梯厅干挂砖施工,实验室区域二至五层轻钢龙骨隔墙制作完成90%,墙面封板完成50%,一至五层给水主管道打压全部完成,支管完成90%,排水支管完成90%,排气管全部完成,二至五层洁净墙板进场80%,安装完成20%;16#医学研究用房完成楼梯间踢脚线安装,完成卫生间水池台面安装,实验室区域二层墙板完成95%,顶板完成90%,一层墙板进场,一层墙体定位放线完成,二层内圆弧完成90%,一层主风管安装20%,二层下排风管安装80%,三层风管支管安装30%;③行政后勤区域部分:7#综合楼进行北侧楼梯铝板安装,完成七层会议室吸音板安装,进行卫生间台盆、隔断安装;8#体育健身馆比赛馆区域进行地坪浇筑,走廊顶面进行铝板安装;9#创新创业中心完成二、三层房间墙面,一层房间进行吊顶施工,600人报告厅进行舞台施工;10#后勤用房内装施工进入收尾;15#国际交流中心完成地下室风机盘管灌水试压,完成主楼1层风机盘管接驳,完成裙楼1层风机盘管灌水试压。
